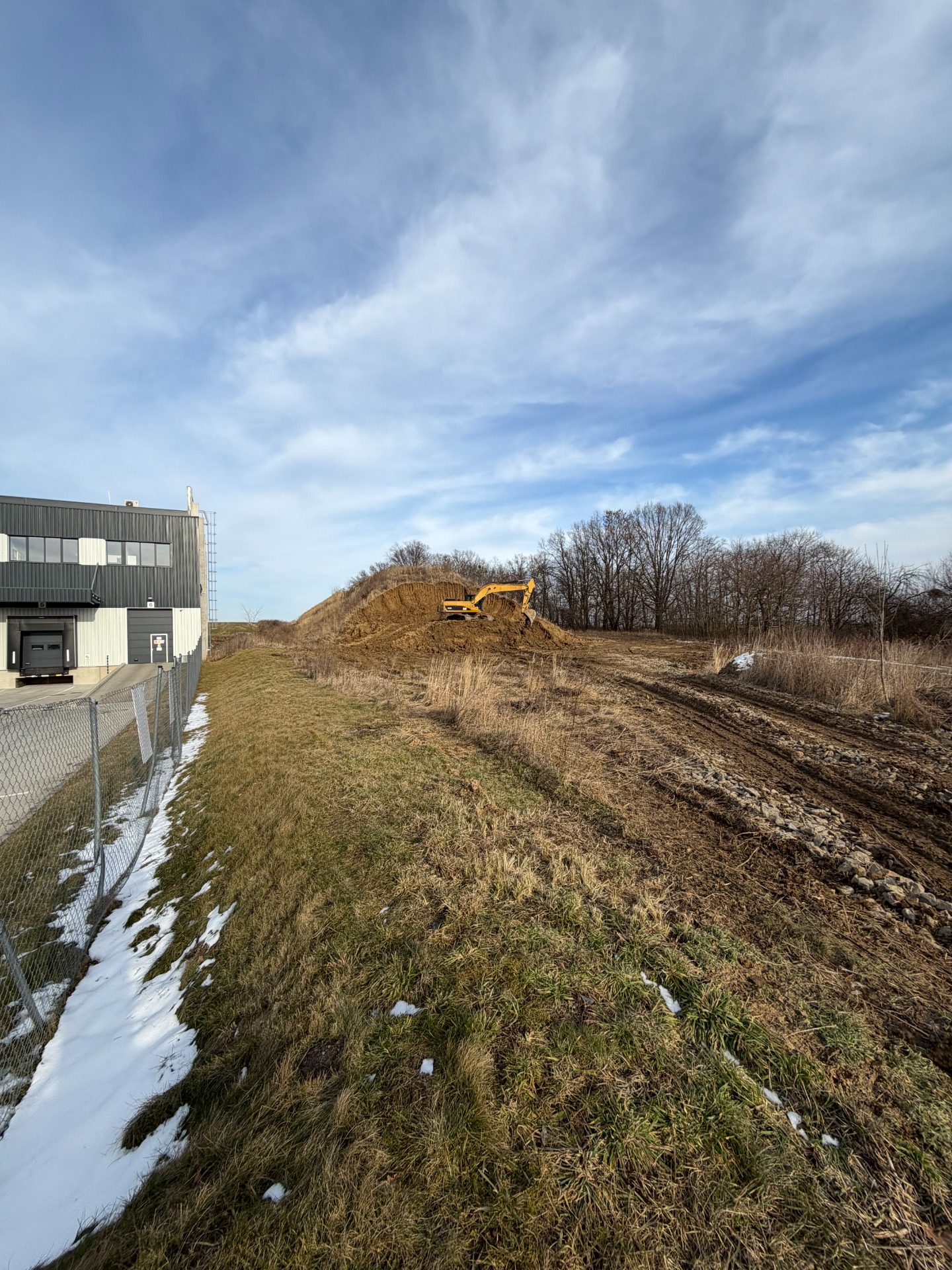

Realizace ALTER BUILD


Odvoz a ekologické využití 14 700 m³ zeminy
Stachovice u Fulneku | Soukromý investor
Komplexní realizace odvozu přibližně 14 700 m³ výkopové zeminy vzniklé při stavebních pracích v areálu soukromého investora.
Zakázka zahrnovala kompletní koordinaci nakládky, dopravy a následného ekologického a dokumentovaného využití zeminy v souladu s nastaveným plánem nakládání.
Rozsah realizace:
- cca 14 700 m³ zeminy

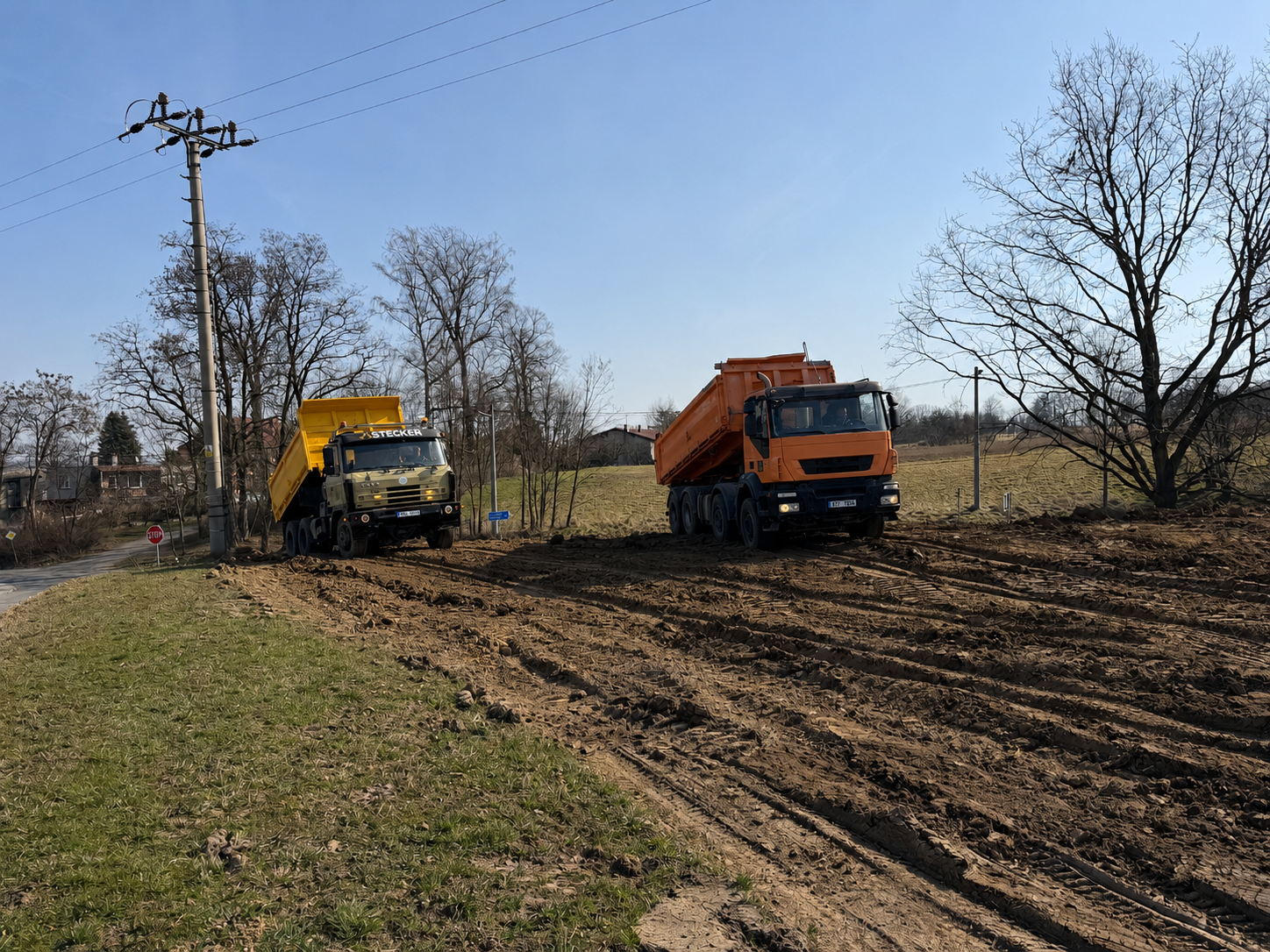

- přibližně 1 300 nákladních souprav

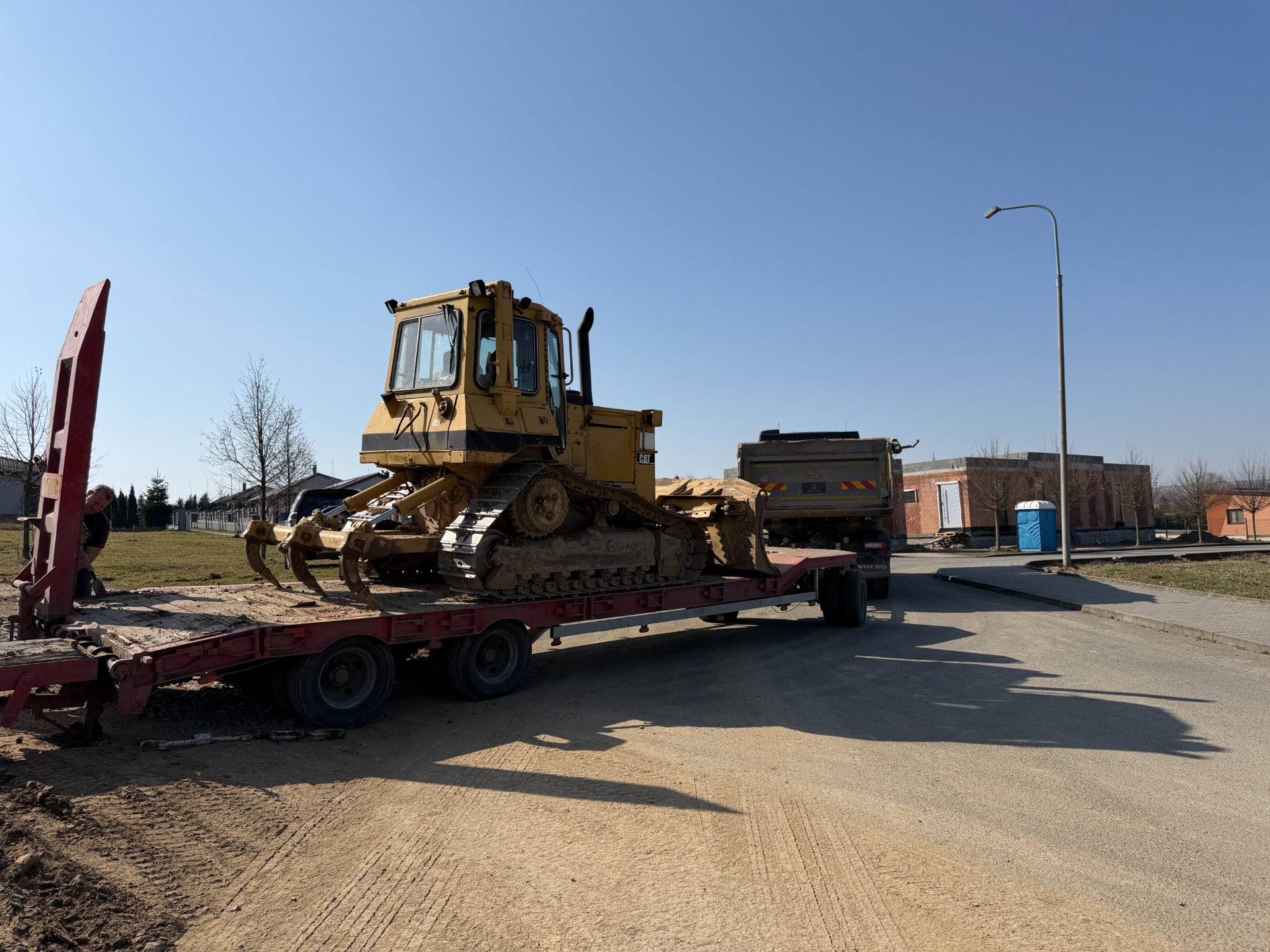

- nakládka pomocí 30t pásového rypadla
- organizace a koordinace dopravy
- zajištění místa pro následné využití materiálu
- průběžná evidence a kontrola realizace
- koordinace celého procesu od místa vzniku až po konečné využití zeminy
Řešení ALTER BUILD
Klíčovým úkolem bylo zvládnout vysoký objem materiálu, plynule koordinovat desítky přeprav a současně zajistit, aby celý proces nakládání se zeminou probíhal podle předem stanoveného systému.
Výsledkem bylo komplexní logistické řešení propojující těžkou techniku, nákladní dopravu, koordinaci dodavatelů a environmentálně odpovědné využití materiálu.
14 700 m³ • cca 1 300 vozidel • 30t rypadlo • jedna koordinovaná realizace
Terénní úpravy a modelace svahu
Hladké Životice | Realizace pro obec
Komplexní terénní úprava původní rokle a vytvoření nového stabilního svahu s cílem kultivovat nevyužitý a vzhledově nevyhovující prostor a přirozeně jej začlenit do okolního terénu.

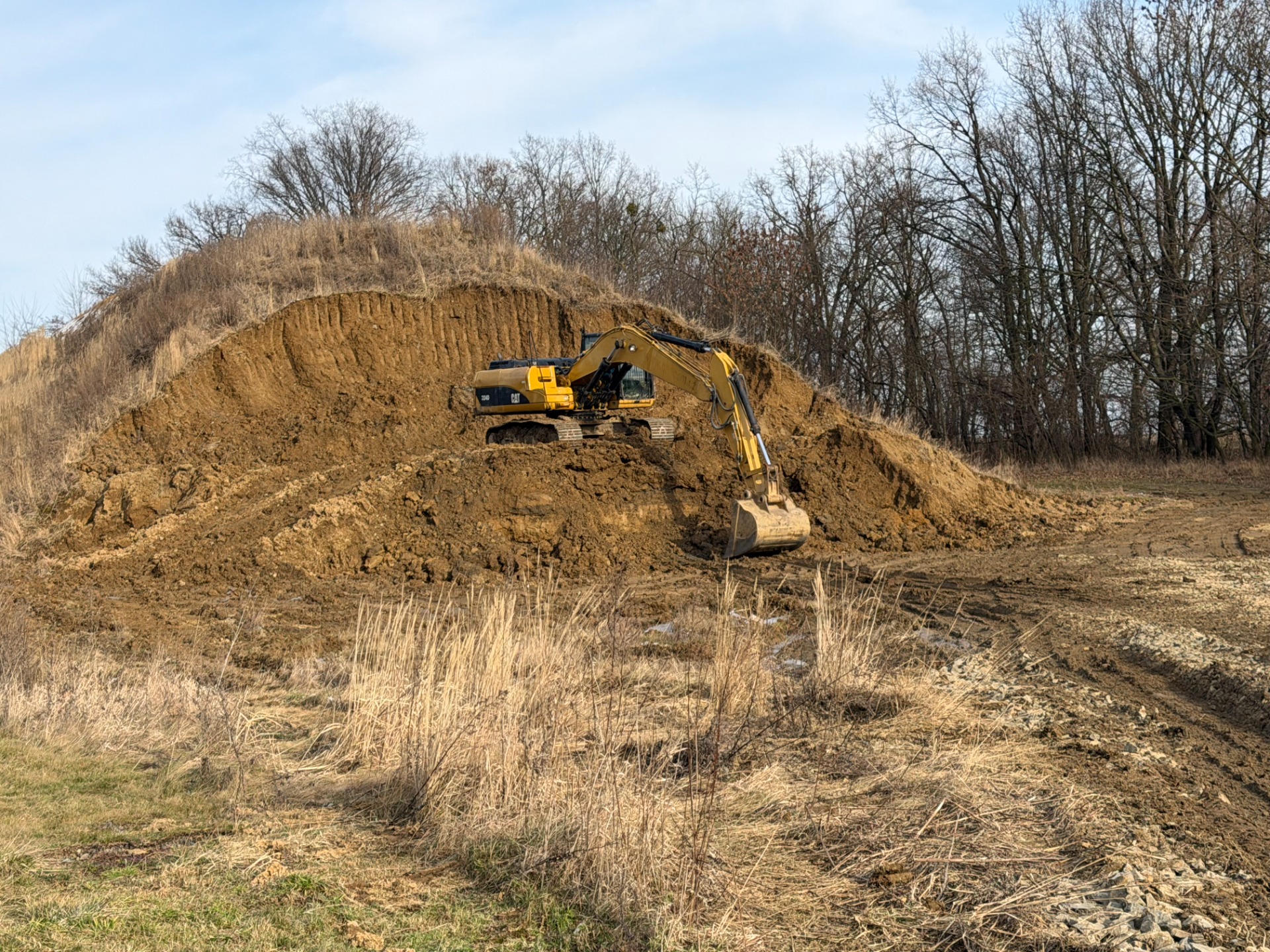

Realizace probíhala postupným návozem a modelací přibližně 3 000 tun zeminy za využití těžké stavební techniky.
Rozsah realizace:
- návoz cca 3 000 tun zeminy
- postupné vyplnění a modelace původní rokle
- vytvoření nového profilu svahu
- rozhrnování a tvarování jednotlivých vrstev
- práce buldozerem a pásovým rypadlem
- koordinace nákladní dopravy a těžké techniky
- finální úprava a srovnání terénu
Řešení ALTER BUILD
Původní nevzhledná rokle byla prostřednictvím řízeného návozu zeminy a práce těžké techniky postupně přemodelována do podoby uceleného svahu navazujícího na okolní terén.
Důležitou součástí realizace byla koordinace dopravy materiálu s prací buldozeru a rypadla tak, aby bylo možné zeminu průběžně rozhrnovat, modelovat a vytvářet požadovaný výsledný profil.
Výsledkem je výrazná proměna původně problematického prostoru a vytvoření upraveného terénu s přirozenějším charakterem.
3 000 tun zeminy • buldozer • pásové rypadlo • kompletní modelace terénu



Příjezdová komunikace, odvodnění a zámková dlažba
Realizace pro soukromého investora | Rodinný dům

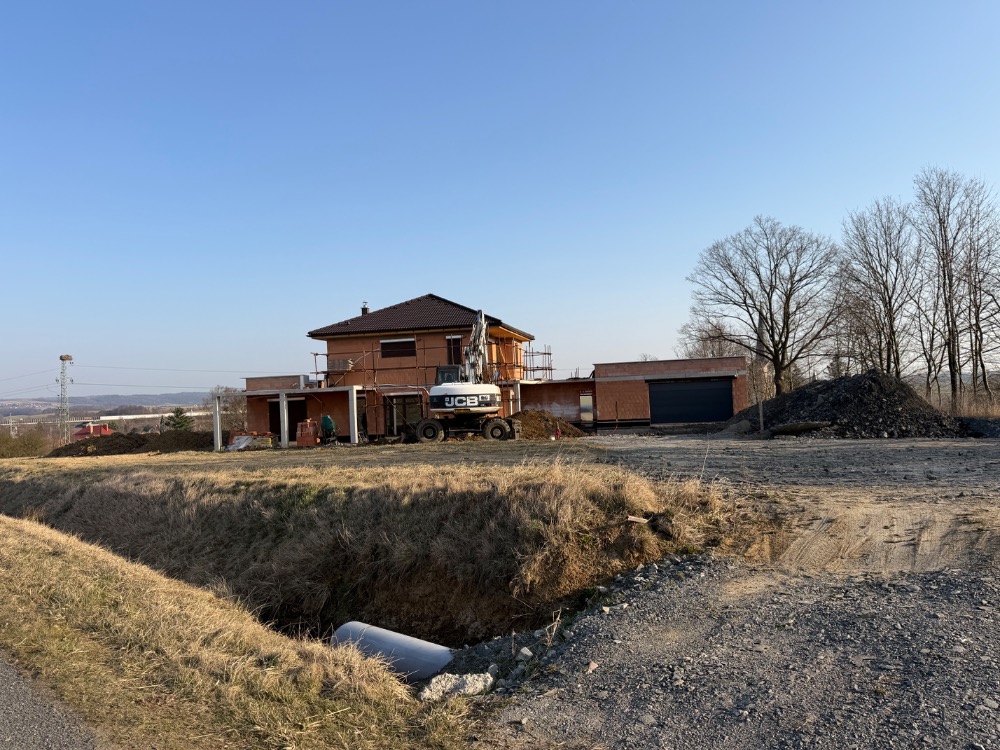

Komplexní úprava venkovních ploch u rodinného domu zahrnující vybudování nové příjezdové komunikace, terénní úpravy, systém odvodnění a realizaci zámkové dlažby.
Cílem bylo vytvořit funkční a dlouhodobě stabilní příjezd k nemovitosti a současně vyřešit bezpečný odvod dešťové vody a finální podobu okolních ploch.
Rozsah realizace:
- terénní úpravy a příprava území,
- vybudování konstrukčních vrstev příjezdové komunikace,
- dodávka a hutnění kameniva,
- úprava a modelace spádů,

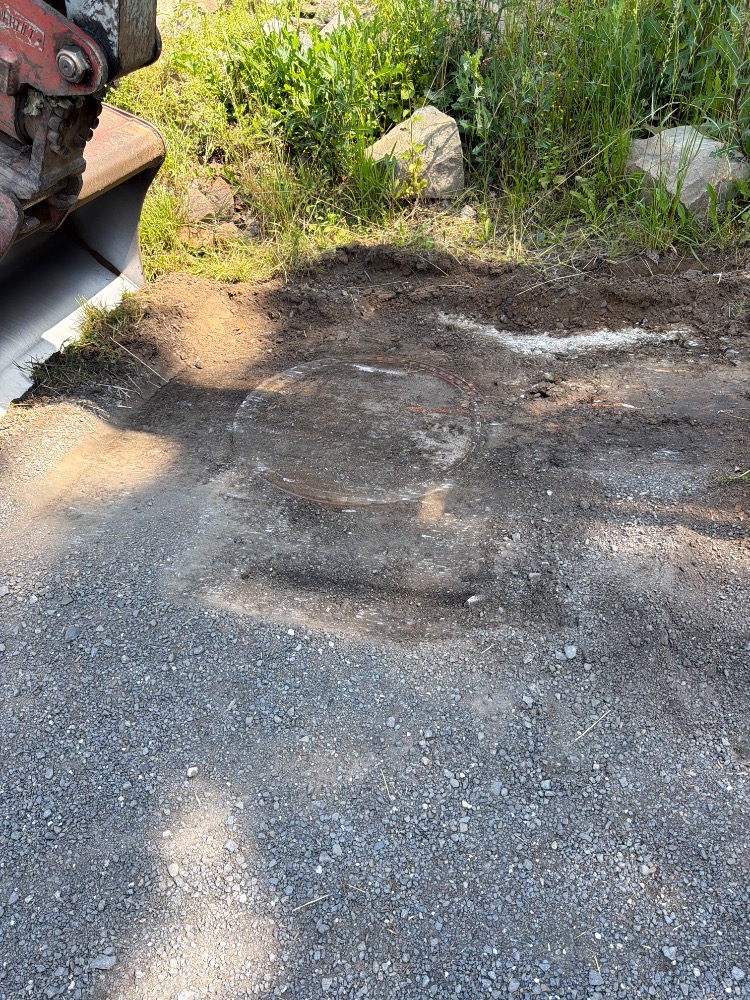

- vybudování systému odvodnění a odvodu dešťových vod,
- příprava podkladních vrstev,
- pokládka zámkové dlažby,
- osazení obrub a dokončovací práce,
- koordinace dodávek materiálu, techniky a jednotlivých profesí.
Řešení ALTER BUILD
Projekt byl řešen jako jeden funkční celek. Jednotlivé části – terén, komunikace, odvodnění a dlažba – byly navrženy tak, aby na sebe technologicky navazovaly a nebylo nutné jednotlivé práce řešit odděleně.
Důraz byl kladen zejména na správnou skladbu podkladních vrstev, hutnění, výsledné spádování a odvodnění, které jsou zásadní pro dlouhodobou životnost celé realizace.
Výsledkem je kompletně připravený a funkční příjezd k rodinnému domu s vyřešeným odvodněním a finální úpravou zámkovou dlažbou.
Terénní úpravy • příjezdová komunikace • odvodnění • zámková dlažba • kompletní realizace






Výstavba komunikace v délce cca 800 metrů
Bartošovice | Realizace pro obec

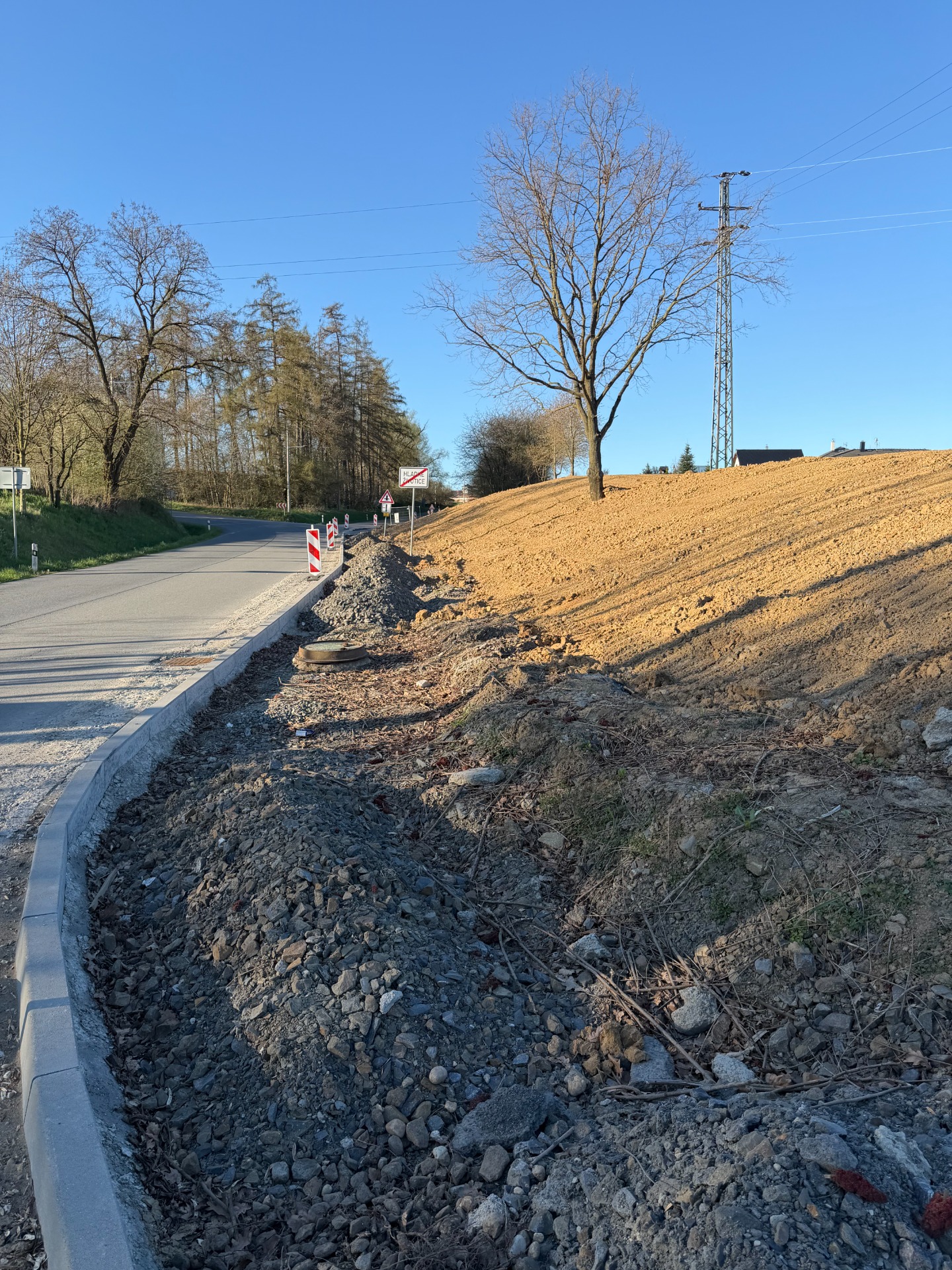

Komplexní realizace podkladních vrstev nové komunikace o celkové délce přibližně 800 metrů, vedené náročným terénem ve dvou charakterově odlišných úsecích – otevřeným polem a lesním terénem.

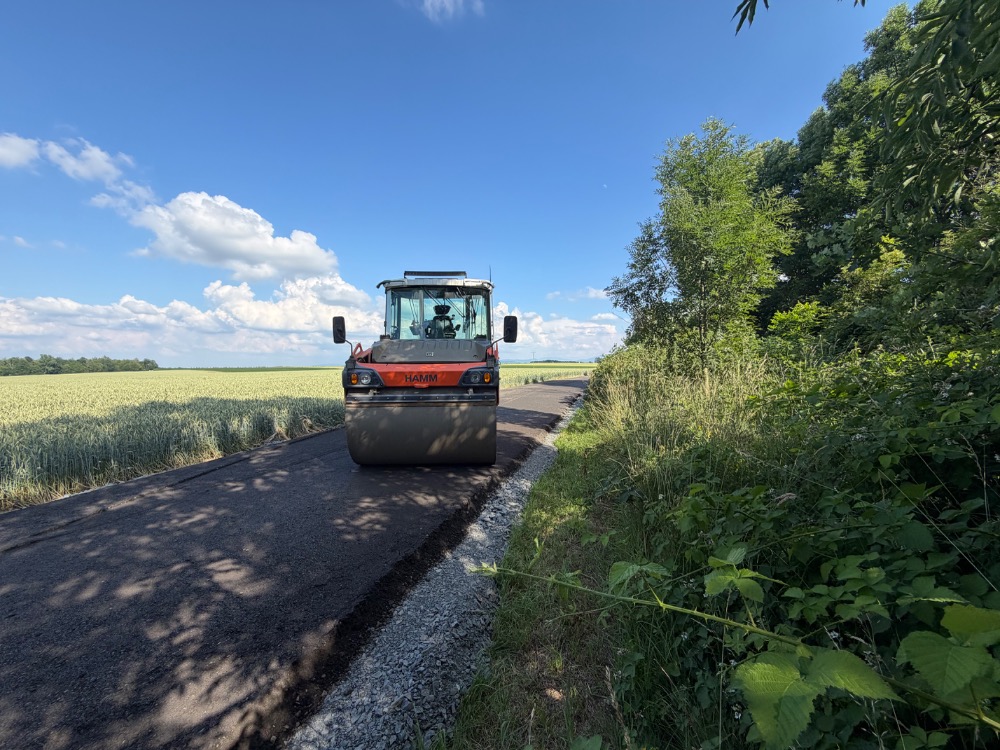

Zakázka zahrnovala kompletní přípravu trasy od prvotních terénních úprav až po vytvoření a zhutnění konstrukčních vrstev připravených pro následnou pokládku finálního povrchu finišerem.
Rozsah realizace:
- cca 800 metrů nové komunikace,
- realizace ve dvou úsecích – pole a les,
- terénní úpravy a příprava trasy,
- úprava a srovnání pláně,
- pokládka geotextilie,
- postupný návoz konstrukčního kameniva,
- rozprostření a profilace jednotlivých vrstev,
- průběžné hutnění těžkými válci,
- koordinace nákladní dopravy a stavební techniky,
- příprava požadovaného profilu komunikace,
- finální předání připraveného podkladu pro další technologickou fázi a práci finišeru.
Řešení ALTER BUILD
Realizace vyžadovala koordinaci zemních prací, velkoobjemových dodávek kameniva, nákladní dopravy a hutnicí techniky tak, aby jednotlivé konstrukční vrstvy vznikaly postupně a v požadované kvalitě.
Specifickou výzvou bylo vedení komunikace přes dva rozdílné typy terénu – zemědělskou plochu a lesní úsek, které vyžadovaly rozdílný přístup k přípravě podloží a organizaci těžké techniky.
Výsledkem bylo vytvoření přibližně 800 metrů připraveného a zhutněného tělesa komunikace, které bylo následně předáno připravené pro realizaci finální vrstvy finišerem.
800 m komunikace • pole + les • geotextilie • kamenivo • těžké válce • kompletní příprava pro finišer
